Последовательность монтажа металлокаркаса: от колонн до связей и покрытия
Как монтируют металлокаркас: от приемки фундаментов до установки связей и прогонов. Разбираем этапы, ППР, роль временных креплений и типичные ошибки на стройплощадке.
Монтаж металлокаркасов, колонн, балок, ферм и связей по КМ / КМД. Рассчитываем стоимость, организуем сборку, контролируем геометрию и передаём исполнительные документы.
АО «МетаСам Групп» выполняет монтаж металлоконструкций для складов, ангаров, производственных и коммерческих зданий: устанавливаем колонны, балки, фермы, связи, прогоны, лестницы и площадки. Можно заказать сборку готового комплекта заказчика или объединить изготовление металлоконструкций, доставку и монтаж в одном договоре.
На старте проверяем проект и готовность площадки, определяем монтажную последовательность, состав бригады и технику. На объекте контролируем устойчивость каркаса, геометрию и соединения. Результат — установленный по проекту комплект конструкций и исполнительная документация в согласованном составе.

Для полноценного здания состав работ шире сборки каркаса. Фундаменты, кровля, сэндвич-панели и инженерные системы включаются отдельно. Комплексный формат рассмотрен на странице строительства складов и ангаров.
Цена монтажа за тонну зависит от трудоёмкости, а не только от массы каркаса. Один тяжёлый элемент и десятки небольших деталей одинакового суммарного веса требуют разного количества подъёмов, соединений и времени бригады. Поэтому стоимость рассчитываем по чертежам и условиям объекта, а не по универсальному тарифу.
| Фактор | Как влияет на стоимость |
|---|---|
| Тоннаж и количество отправочных марок | Определяют объём сборки, число подъёмов, сортировку и комплектование монтажных участков. |
| Высота, пролёты и масса элементов | Влияют на выбор крана и подъёмников, укрупнительную сборку и доступ к узлам. |
| Болтовые и сварные соединения | Определяют время сборки и контроля, расход крепежа и объём сварки на площадке. |
| Фундаменты, анкеры и подъезды | Неготовность оснований или крановых стоянок создаёт дополнительные работы и простои. |
| График и ограничения площадки | Работа в действующем цехе, поэтапная поставка, сменность и ограниченное складирование меняют организацию монтажа. |
| Расположение объекта | Учитываются перебазировка техники, доставка инструмента и размещение бригады, если оно необходимо. |
В предложении разделяем монтажные работы, технику, доставку, крепёж, расходные материалы и дополнительные операции. Если часть ресурсов предоставляет заказчик, это фиксируем в расчёте. Так предложения разных подрядчиков можно сравнить по одинаковому составу, а не только по ставке за тонну.
Для расчёта пришлите КМ или КМД, спецификацию, адрес объекта, высоту и пролёты, информацию о фундаментах и желаемый график. Если деталировки пока нет, начнём с имеющихся чертежей и описания задачи; при необходимости подключим проектирование металлоконструкций.
Состав услуги закрепляем в смете и договоре до выхода на объект:
Отдельно согласуем: устройство и исправление фундаментов, ремонт несоответствующих конструкций, подливку баз колонн, огнезащиту, сплошную окраску, монтаж кровли и стеновых панелей. Эти операции не считаются автоматически включёнными в цену сборки металлокаркаса.
При монтаже конструкций другого производителя сначала проверяем комплектность, маркировку, геометрию и совместимость узлов с документацией. Если сборку ведёт ваша бригада, можно выбрать шеф-монтаж — техническое сопровождение вместо выполнения всего объёма монтажных работ.

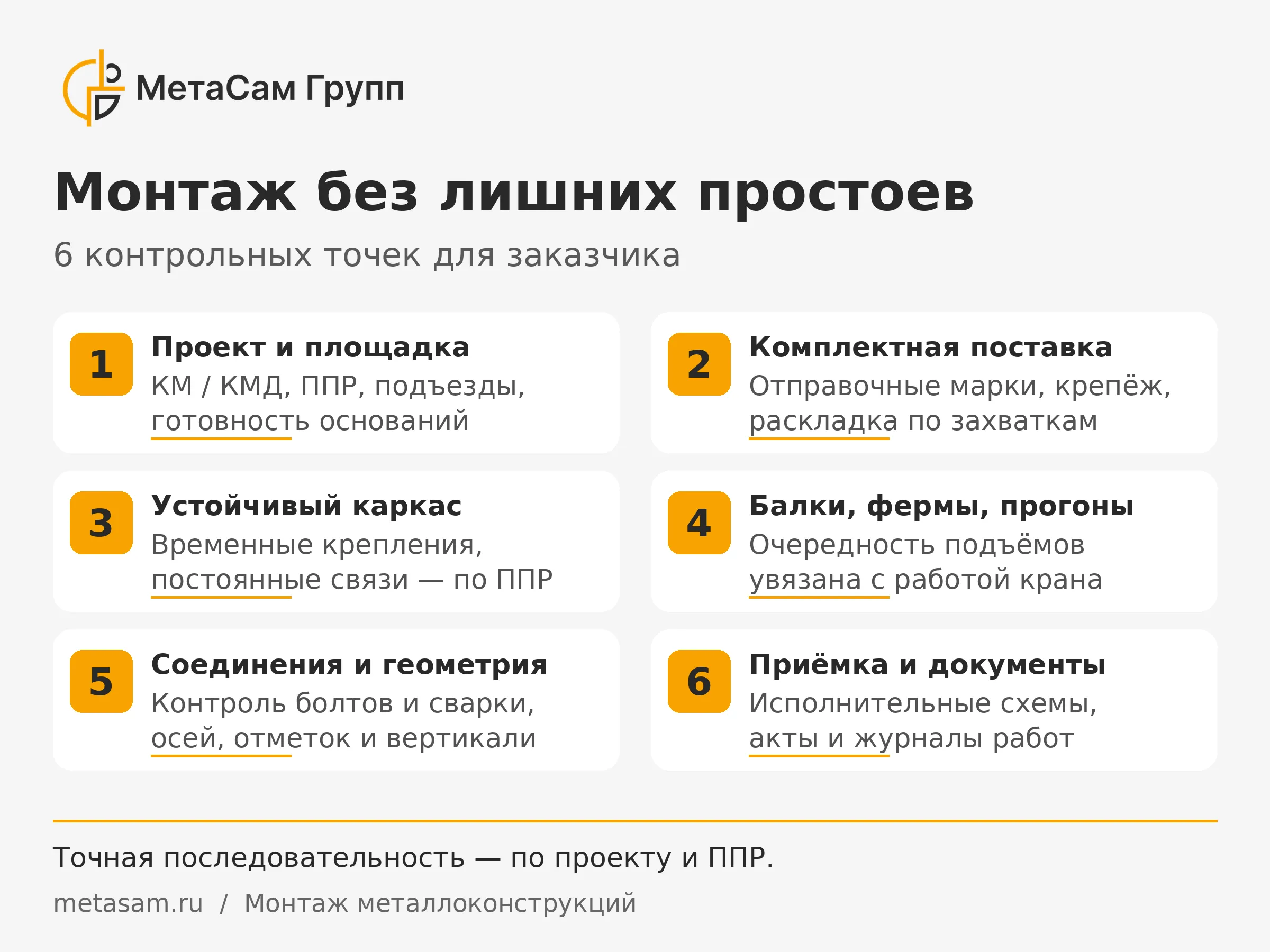

Последовательность задают проект и ППР — проект производства работ. Монтаж ведут по участкам, на каждом из которых обеспечивают устойчивость конструкций и доступ для контроля узлов. Ниже — ключевые контрольные точки, а не универсальная инструкция для любого здания.

До установки колонн проверяют оси, отметки, анкеры и опорные поверхности. Элементы временно закрепляют и выверяют, затем формируют устойчивую систему с проектными связями. Переход к следующим подъёмам и снятие временных креплений выполняют по ППР.
Способ подачи и укрупнительной сборки выбирают с учётом массы, габаритов и монтажных стыков. Кран подбирают по грузовой характеристике на нужном вылете, а не только по его номинальной грузоподъёмности. Балки, фермы, распорки, связи и прогоны устанавливают в очередности, которая сохраняет устойчивость каркаса.
Тип болтов, порядок затяжки и сварку принимают по проекту. Геодезический контроль проводят по ходу сборки: проверяют оси, отметки, вертикальность и взаимное положение элементов. Допуски определяются документацией и применимыми требованиями, а результаты отражаются в исполнительных схемах.
Подробный разбор с пояснением связевого блока и временного крепления — в статье «Последовательность монтажа металлокаркаса». Контроль осей и отметок раскрыт в материале о геодезической выверке металлоконструкций.
Проверьте объект по чек-листу подготовки площадки. Чтобы не занять зону крана лишними партиями, увяжите доставку конструкций с монтажом: практическая схема описана в статье о графике отгрузки и монтажа.
Срок монтажа определяем после оценки количества элементов, соединений, доступного фронта и производительности техники. В графике учитываем подготовку, поставку по захваткам, сборку, контроль и приёмку. Для действующего производства отдельно согласуем окна работ и ограничения доступа.
До подъёма проверяем комплектность и состояние конструкций. Во время сборки — устойчивость, опирание, проектное положение, болтовые и сварные узлы. Выявленные несоответствия фиксируем и согласуем способ устранения до продолжения зависимых работ. Повреждённое антикоррозийное покрытие восстанавливаем совместимой системой в предусмотренном договором объёме.
Заказчик получает исполнительные схемы, акты освидетельствования скрытых работ, журналы и результаты предусмотренного контроля соединений. Перечень документов согласуем с требованиями проекта и договором, чтобы результат можно было передать строительному контролю и следующему подрядчику.
Нужен расчёт монтажа? Отправьте проект и сведения о площадке через форму ниже или на info@metasam.ru. Укажите, кто поставляет конструкции, крепёж и технику: подготовим предложение с понятным составом работ, сроками и границами ответственности.
Автокраны до 25 т, геодезическое оборудование и монтажный инструмент. Состав техники подбираем по массе элементов и рабочему вылету.
Увязываем КМД, комплектность отправочных марок и последовательность сборки. При комплексном заказе координируем изготовление и поставку.
Проверяем геометрию, устойчивость и соединения до перехода к следующему монтажному участку. Допуски принимаем по проекту.
Гарантийные обязательства на монтаж закрепляем в договоре вместе с составом работ и условиями эксплуатации.
Ответы на ключевые вопросы
Работаем с задачами разного масштаба: от разработки КМ/КМД и изготовления отдельных металлоконструкций до монтажа и сдачи объекта. Помогаем определить оптимальный формат работ, проверить исходные данные и заранее оценить сроки, стоимость и технические риски.
Строительство ангаров из металлоконструкций и складов под ключ: проектирование, изготовление каркаса, ограждающие системы, доставка и монтаж по согласованному заданию.
Проектирование и изготовление стальных ферм под пролёт, нагрузки и условия эксплуатации объекта с защитной обработкой, комплектованием, доставкой и монтажом.
Как монтируют металлокаркас: от приемки фундаментов до установки связей и прогонов. Разбираем этапы, ППР, роль временных креплений и типичные ошибки на стройплощадке.
Разбираем, зачем нужна геодезическая выверка металлоконструкций, где возникают критичные отклонения и как они влияют на монтаж ферм и панелей. Чек-лист по этапам.
Разбираем, как согласовать доставку металлоконструкций с монтажной очередностью, отправочными марками, разгрузкой, складированием и приемкой на площадке.
Что должно быть готово на стройплощадке до начала монтажа металлоконструкций: фундаменты, анкера, площадки под кран, ППР и документы. Чек-лист для заказчика и строителя.
Пришлите ТЗ или проект на просчет. Ответим в течение 24 часов, укажем на возможные ошибки и дадим точную смету.
