Антидроновые сетки и ЗОК: как выбрать защиту для объекта

Сетчатое ограждение с верхним перекрытием вокруг промышленного здания

Антидроновую сетку для гражданского объекта выбирают не только по материалу и размеру ячейки. Сначала нужно определить, что вы заказываете: полотно для уже разработанного решения, комплект совместимых элементов или защитную ограждающую конструкцию — ЗОК — с расчётом и привязкой к площадке. Затем проверить, какими документами подтверждены характеристики именно этого изделия и всей системы.

Для собственника, технического директора, службы эксплуатации и закупки главный критерий — понятный результат договора: что защищается, какие требования приняты, кто отвечает за опоры, крепления и основания, как принимают и обслуживают конструкцию. Рулон сетки сам по себе не отвечает на эти вопросы. Ниже — сравнение категорий поставки, перечень исходных данных и чек-листы, с которыми проще подготовить задание и сопоставить предложения подрядчиков. Универсального материала, гарантированно предотвращающего любой ущерб, из названия «антидроновая» не следует.

Сеточное полотно и защитная ограждающая конструкция — не один продукт

Полотно — материал с определённой геометрией, массой и механическими свойствами. Готовая система — согласованный набор элементов с документацией изготовителя и границами применения. Проектируемый контур — решение для конкретного объекта, в котором защитные элементы увязаны с несущей системой, основаниями, эксплуатацией и требованиями к результату.

Эти категории не заменяют друг друга. Если у заказчика уже есть расчёт и рабочая спецификация, закупка полотна может быть отдельной понятной задачей. Если проекта нет, наличие рулона или каталожного комплекта не закрывает вопросы размещения и несущей способности.

Категория заказаЧто проверить до оплаты
ПолотноМарку изделия, характеристики,
документы на партию и
соответствие проектной
спецификации. Каркас и
крепления не считать
включёнными по умолчанию.
Готовая системаКомплектность, документацию на
сборку, условия применения и
необходимость привязки к
объекту. Уточнить, входят ли
основания.
Проектируемый контурИсходные требования, расчёты,
документацию, производство,
монтаж, приёмку и
обслуживание. Зафиксировать
ответственность за стыки
работ.

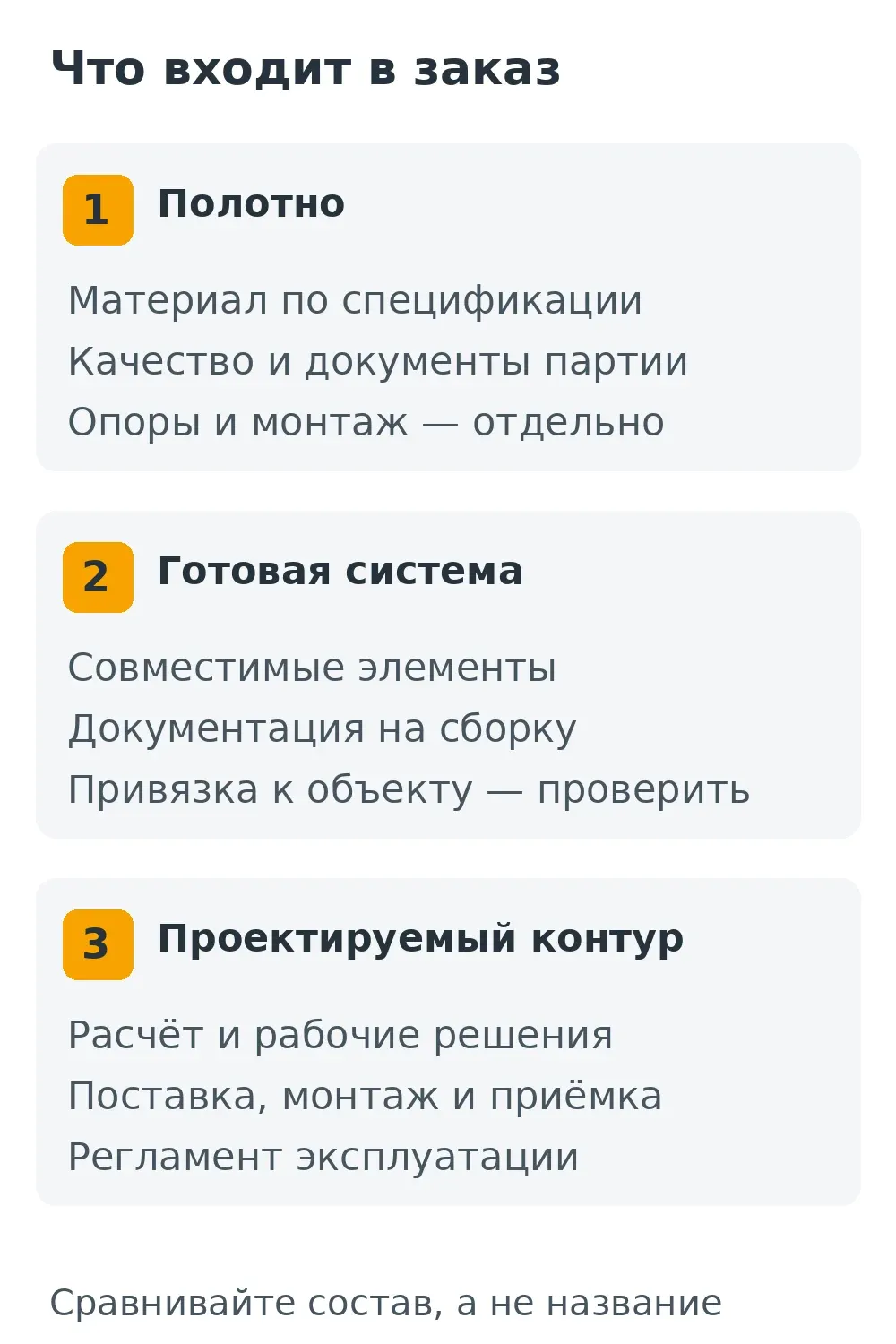

Три категории заказа: полотно, готовая система и проектируемый защитный контур

Нормативная отправная точка — СП 542.1325800.2024 «Защитные ограждающие конструкции от беспилотных летательных аппаратов. Правила проектирования». Он действует с 26 января 2025 года и относится к проектированию ЗОК для зданий, строений и сооружений различного назначения. Для объектов организаций «Росатома» применение предусмотрено в случаях, указанных в задании технического заказчика; наземные, надводные и подводные беспилотные средства в область применения не входят.

Практический вывод: у предложения «сетка для защиты» должны быть указаны границы поставки. Обзор состава инженерного решения есть на странице защитных ограждающих конструкций МетаСам Групп; здесь рассматриваем именно порядок выбора и проверки заказа.

Полимерная и металлическая сетка: какие характеристики нужно сравнить

Вопрос «какая сетка лучше» без условий эксплуатации не имеет одного ответа. Сравнивать нужно конкретные изделия, а не полимер вообще со сталью вообще. Одинаковая ячейка не означает одинаковую прочность; одинаковая масса квадратного метра не означает одинаковую работу при воздействии.

Для полимерного полотна запросите обозначение материала, конструкцию нити и сетки, размеры и допуски, механические характеристики с методикой измерения, подтверждённый температурный диапазон и данные о стойкости к эксплуатационной среде. Если заявлены УФ-стойкость, антистатические или пожарные свойства, нужны документы именно на выбранное исполнение. Слово «с антипиреном» не заменяет установленную характеристику и протокол её определения. Для взрывопожароопасных объектов есть прямое ограничение: пункт 9.2.3 СП 542 запрещает сетки из горючих материалов. Наличие добавки само по себе не подтверждает допустимость применения.

Для металлической сетки дополнительно важны марка проволоки, её диаметр, исполнение кромок и соединений, вид и параметры покрытия. Различайте сварную, плетёную и крученую сетку: это разные конструкции, а не взаимозаменяемые названия. В спецификации должны быть отражены выбранное исполнение и требования к его качеству.

Пункт 6.2.1 СП 542 допускает улавливающие сетчатые конструкции из полимерных и композитных материалов, а также сварные сетки при подтверждении несущей способности для предусмотренных функциональных и эксплуатационных воздействий. Это не разрешение использовать любое полотно с подходящим названием. Текст СП 542, раздел 6.2 задаёт условие подтверждения, а не универсальный рейтинг материалов.

Удобно вести карточку сравнения: «характеристика — значение — единица — метод проверки — документ». Если один поставщик сообщает разрывную нагрузку образца, а другой — рекламную «выдерживаемую массу», сначала уточните методику и условия. Без этого цифры несопоставимы. Не превращайте прочность нити или проволоки в обещание эффективности смонтированного контура.

Какие исходные сведения об объекте нужны проектировщику

Начните с общего описания гражданского объекта и задачи эксплуатации. На первом этапе важнее понять функцию конструкции и состав инженерной работы, чем выбрать товар из каталога. Требуемый уровень защиты и расчётные воздействия фиксируют в задании, а не выводят из цены рулона.

Подготовьте следующие сведения:

  • назначение объекта, регион и общие условия размещения;
  • габариты зоны, которую требуется защитить, и ограничения по размещению опор;
  • описание требуемого результата и согласованные требования к защитному контуру;
  • имеющиеся чертежи, сведения о существующих конструкциях и результаты обследований;
  • данные об основаниях, грунтах и доступных инженерных изысканиях;
  • проходы, проезды, эвакуационные пути, доступ пожарной техники и обслуживание оборудования;
  • условия среды, требования к коррозионной защите и пожарной безопасности;
  • ограничения монтажа, допустимые технологические окна и требуемую последовательность работ;
  • ожидаемый срок эксплуатации, порядок контроля состояния и возможность замены элементов.

Если опоры предполагается установить на существующее здание, недостаточно знать только материал стены или наличие площадки на кровле. Приложение Б СП 542 предусматривает обследование защищаемой конструкции при зависимом каркасе и анализ инженерных изысканий. Вариант с собственными опорами также требует проверки основания: независимость от здания не означает отсутствие нагрузок на грунт.

Климатические и монтажные нагрузки нельзя исключать потому, что сетка имеет отверстия. Раздел 7 СП 542 рассматривает собственный вес, монтажные, климатические и особые нагрузки; общие правила назначения нагрузок и сочетаний содержит СП 20.13330.2016.

Для первичного обсуждения передавайте общие сведения. Детальные планы, расположение чувствительного оборудования и закрытые требования обменивайте только по согласованному защищённому каналу. В открытом запросе достаточно обозначить наличие таких материалов и ответственного за их передачу.

Какие испытания подтверждают заявленные характеристики

Разделите три вопроса: соответствует ли материал своей спецификации, обоснована ли несущая способность конструкции и подтверждена ли заявленная защитная характеристика. Документы на эти вопросы могут быть разными. Паспорт партии не является автоматически протоколом испытаний системы.

Не нужно требовать испытания «на всё» без связи с заданием. Нужно установить, какие характеристики необходимы вашему проекту, как их подтверждают и относится ли доказательство к выбранному исполнению. Рекомендуемое приложение Б СП 542 предусматривает расчётное и/или экспериментальное обоснование, а экспериментальное обоснование расчётных характеристик элементов — при необходимости. Это не отменяет пункта 10.7.1: при постановке ЗОК на производство изготовитель должен испытать её динамической нагрузкой на соответствие технической документации. Для ЗОК построечного типа испытания при разработке опытных образцов отдельных элементов опорных и улавливающих конструкций рекомендуются. Уточните у подрядчика, какой случай относится к предлагаемому решению и какие документы он передаст. Утверждать, что для любого заказа обязателен один универсальный сертификат «от всех БПЛА», некорректно.

Перед договором попросите не только вывод из протокола, но и доступное описание образца, метода и ограничений. Следующая таблица помогает проверить связь документа с предложением.

Вопрос к документацииЧто должно быть понятно
Что проверяли?Полотно, отдельный узел или
систему. Обозначение модели и
состав образца.
Как проверяли?Методика, условия, измеряемые
показатели и критерий
результата.
Кто проводил проверку?Исполнитель, номер и дата
документа; полномочия и
область аккредитации, если на
неё ссылаются.
Что признали результатом?Измеренные значения,
повреждения, пределы
применимости и условия
повторного использования.
Совпадает ли поставка с
образцом?
Материал, исполнение,
крепления и другие влияющие
элементы; обоснование
согласованных отличий.
Как результат относится к
объекту?
Связь с проектными
требованиями и расчётами, а не
только с рекламным названием.

Видеозапись может помогать понять проведённую проверку, но без идентификации образца и методики не даёт достаточной основы для переноса результата на другую конструкцию. Также нельзя делать вывод о системе по документу только на нить, проволоку или покрытие.

Например, закупка предлагает другое крепление как «аналог», а подтверждение получено для исходного комплекта. Правильный следующий шаг — согласовать замену с проектировщиком и определить, сохраняется ли обоснование характеристик. Равная цена или похожий внешний вид не являются таким обоснованием. Это организационный пример, а не рекомендация по устройству защитного узла.

Что влияет на стоимость: полотно, каркас, основание, монтаж и обслуживание

Цена антидроновой сетки за м² отвечает на вопрос о закупке материала. Стоимость ЗОК отвечает на вопрос о готовом инженерном результате. Поэтому дешёвое полотно не обязательно означает дешёвую конструкцию, а высокая цена материала не доказывает достаточность защиты.

Сравнивайте бюджет по отдельным составляющим:

  1. Исходные данные: обследование, изыскания и уточнение задания в необходимом объёме.
  2. Проектирование: расчёты, конструктивные решения, рабочая документация и деталировка.
  3. Материалы: полотно, каркас, крепления и комплектующие по общей спецификации.
  4. Основания: фундаменты, анкеровка, подготовка и восстановление площадки.
  5. Изготовление: производственные операции, контроль, покрытие и упаковка.
  6. Логистика и монтаж: доставка, разгрузка, техника, доступ и условия производства работ.
  7. Приёмка и эксплуатация: документы, предусмотренные проверки, обслуживание и восстановление.

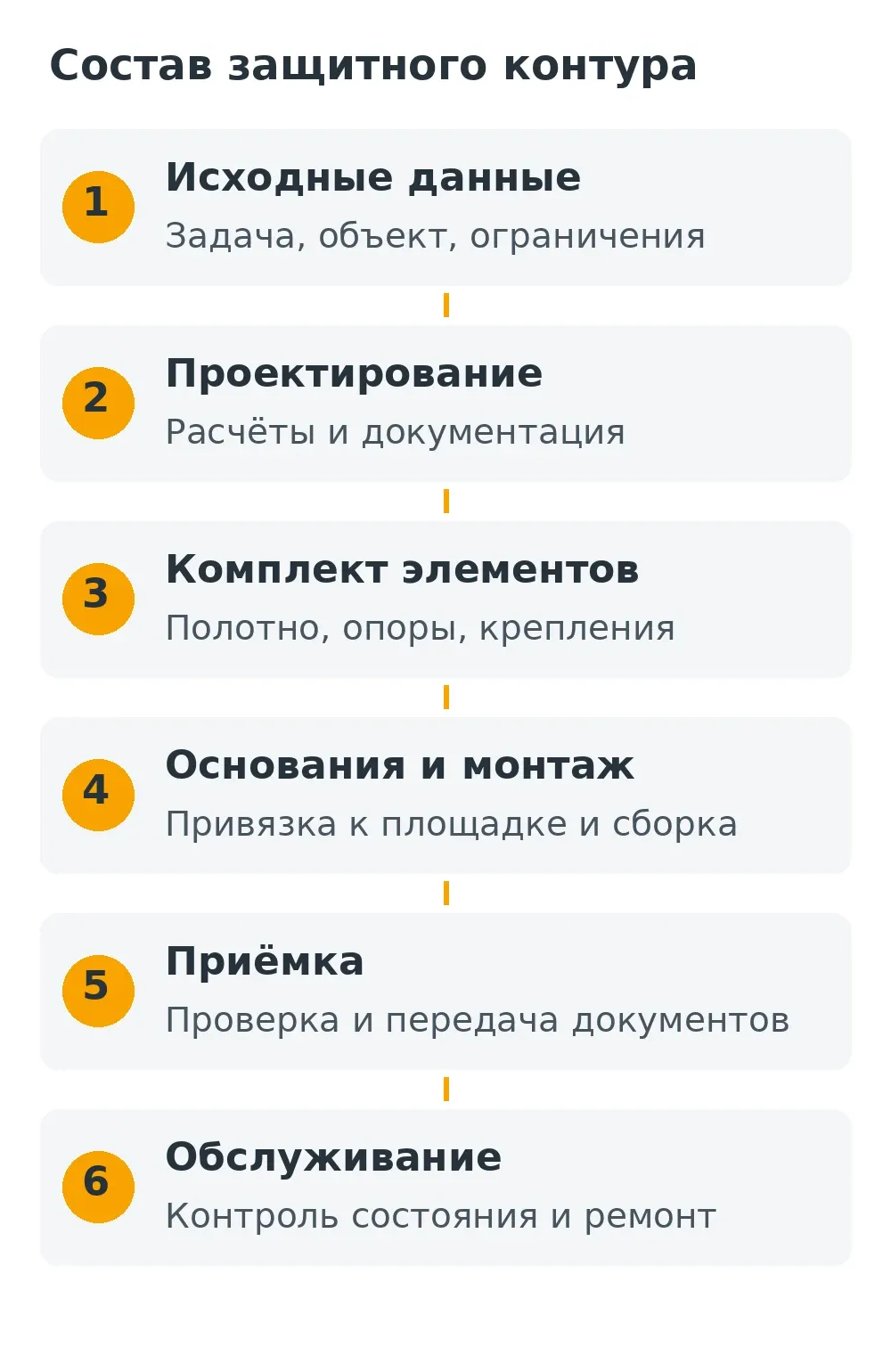

Состав заказа защитного контура: от исходных данных до обслуживания

Уточняйте базу количества: закупаемая площадь полотна и площадь защищаемой зоны — разные величины. Объём поставки определяют по раскрою и проектному решению, а не только по площади объекта. Отдельно фиксируют, входят ли все предусмотренные части контура и элементы доступа.

Типичная ошибка сравнения: в одном КП указаны полотно и крепёж, в другом — проектирование, опоры, основания и монтаж. Второе предложение выглядит дороже, хотя первое ещё не содержит цены того же результата. Заполните одинаковый перечень работ для обоих подрядчиков, пометьте каждую строку «включено», «отдельно» или «не предусмотрено» и только затем сравнивайте итоги.

Обслуживание нельзя считать нулевым расходом. СП 542 требует регулярного контроля; пункт 11.3 предусматривает ежемесячное внесение результатов контроля состояния в журнал. Доступ к конструкции, осмотр и замена элементов должны быть предусмотрены организационно. Периодичность остальных работ и условия восстановления фиксируют в эксплуатационных документах, а не назначают по общему рекламному сроку службы.

Что должно быть в техническом задании и коммерческом предложении

Хорошее ТЗ описывает результат, исходные ограничения и способ подтверждения требований. Оно не должно состоять только из фразы «поставить антидроновую сетку». Если часть исходных данных отсутствует, отдельно укажите, кто её собирает и как это влияет на этапы работ.

Для задания используйте такой перечень:

  • назначение, границы защищаемой зоны и согласованные требования;
  • исходные документы, их редакции и перечень недостающих сведений;
  • состав проектирования и проверки существующих конструкций;
  • характеристики материалов и требования к подтверждающим документам;
  • требования к совместимости элементов и порядок согласования замен;
  • условия изготовления, доставки, монтажа и доступа к площадке;
  • критерии приёмки, комплект передаваемой документации и эксплуатационный регламент;
  • сроки этапов, ответственность сторон и порядок устранения замечаний.

В КП должны быть те же границы: перечень изделий и работ, количества и единицы, включённые и исключённые позиции, цена и налоговая база, исходные предпосылки, сроки и условия. Отдельно обозначьте, кто выполняет основания, разгрузку, монтаж и необходимые согласования. Формулировка «под ключ» без перечня работ не заменяет спецификацию.

Различайте инженерные расчёты, КМ, деталировку КМД и решения по основаниям. КМД предназначена для изготовления и сборки, но не заменяет отсутствующее обоснование несущей схемы. Состав документации следует согласовать до запуска производства. О связи стадий и составе работ — на странице проектирования металлоконструкций КМ и КМД.

При приёмке проверяют не только наличие сетки. Нужна сверка фактической комплектности и исполнения с согласованной документацией, результатов предусмотренного контроля и передачи эксплуатационных материалов. Если договор охватывает только поставку, приёмка партии не означает приёмку всего смонтированного контура: эти этапы должны быть разделены.

Вопросы подрядчику до подписания договора

Задайте вопросы в письменном виде и включите значимые ответы в приложения к договору. Так технические обещания становятся проверяемыми условиями заказа.

  • Что именно вы предлагаете: материал, комплект или проектируемую конструкцию?
  • Какие характеристики подтверждены, какими документами и для какого исполнения?
  • Как учтены площадка, существующие конструкции, основания и условия эксплуатации?
  • Кто отвечает за согласованность полотна, креплений, опор и оснований?
  • Какие позиции не входят в цену и какие исходные данные ещё нужно получить?
  • Как согласовываются замены материалов и комплектующих?
  • По каким документам и критериям будет проводиться приёмка?
  • Кто организует контроль состояния, ремонт и проверку после повреждения?

Если ответ звучит как «сетка прочная, значит всё защищено», попросите связь с конкретным требованием проекта. Если протокол закрыт для общего распространения, заранее согласуйте допустимый порядок ознакомления с документом. Отсутствие открытого файла само по себе не доказывает отсутствие проверки, но до договора заказчик должен понимать, на чём основана заявленная характеристика.

Частые вопросы

Чем покупка сетки отличается от заказа ЗОК?

При покупке сетки результат — партия материала по спецификации. При заказе ЗОК результат определяется согласованным составом инженерной системы и работ. Наличие проекта, каркаса и монтажа нужно проверять в договоре; они не возникают автоматически из названия товара.

Можно ли сравнивать предложения только по цене за м²?

Только когда сравнивается одинаковое изделие с одинаковыми условиями поставки и документами. Для конструкции сначала выровняйте состав работ и базу площади. Стоимость монтажа, оснований и последующего доступа к обслуживанию рассматривайте отдельно от ставки полотна.

Какие документы подтверждают характеристики изделия?

Паспорт и документы качества помогают идентифицировать поставку; протоколы подтверждают измеренные свойства; расчёты и предусмотренные испытания обосновывают характеристики конструкции. Важно не название папки документов, а связь каждого документа с требованием, моделью и фактическим исполнением.

Нужен ли отдельный проект для каркаса и основания?

Эти элементы требуют расчётной и документальной проработки, но не обязательно отдельного договора. Они могут входить в единый проект ЗОК. При опирании на существующее здание учитывают его состояние и воспринимаемые нагрузки; использование готового комплекта не отменяет проверки применимости к площадке.

Что включить в поставку и последующее обслуживание?

Согласуйте общую спецификацию элементов, документацию на сборку, приёмку и эксплуатацию, порядок контроля и ремонта. Резервные элементы, обучение персонала и сервис подрядчика укажите отдельно, если они нужны: по умолчанию считать их включёнными нельзя.

С чего начать выбор для вашего объекта

Сначала определите категорию заказа, затем подготовьте исходные сведения и проверяемые требования. После этого сравнивайте не обещания и цену рулона, а состав результата, документы и ответственность за его реализацию.

Для обсуждения с МетаСам Групп передайте назначение гражданского объекта, регион, общие габариты, ограничения монтажа, имеющуюся документацию и желаемый состав работ. Это позволит определить объём обследования, расчёта и предложения. Если требования к защите ещё не сформированы, обозначьте это в запросе. Детальные закрытые материалы согласуйте к передаче отдельно; первичный запрос можно направить через страницу ЗОК.
